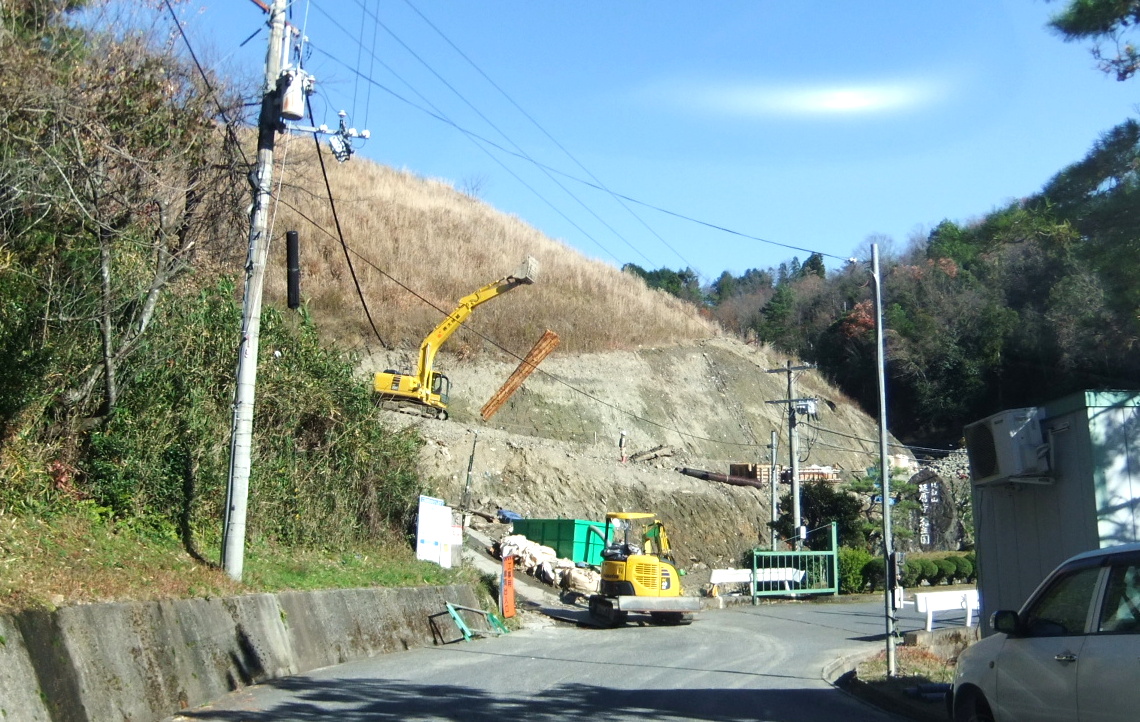

比叡山延暦寺の霊園に隣接する大津市栗原の建設残土処分場

比叡山延暦寺の霊園に隣接する大津市栗原の建設残土処分場 大津市栗原の建設残土処分場

不法投棄対策課の回答
①行政代執行に至った経緯
 土砂条例に基づく変更の許可を受けずに許可区域外への土砂搬入を行ったこと及び法面崩落等に対して土砂搬入中止命令及び土砂撤去命令を行ったが命令が履行されなかったことにより崩落の危険性が解消されず緊急に是正を行う必要があったことから行政代執行により崩落防止対策工事等を実施している
②公害調停内容
 平成25年申請、残土処分事業の廃止、残土撤去、仮崩落防止措置
 大津市は許可の取消し行政代執行による対策工事を実施危険防止適正な予算確保水質底質検査の実施
③河川に対する影響
 異常なし
④現在の状況
 本年度3月末で工事完了であったのが工期が延長された 28年度中に完工できる見込み
⑤資料による経緯
平成23年 4月・・市が埋立許可
 同24年 9月・・法面が崩落
    同10月・・土砂搬入中止命令
 同25年 6月・・公害調停申請
    同 8月・・行政代執行(水路改修等応急復旧工事着手)
 同26年 1月・・応急復旧工事完工
    同11月・・行政代執行(法面崩落防止対策工事着手)
 同27年 1月・・行政代執行(水路改修工事着手)
    同 3月・・法面崩落防止対策工事完工
    同 4月・・水路改修工事に伴い濁水発生
    同 8月・・防災対策修正設計業務委託契約
          水路改修工事工期延長
    同11月・・防災対策工事契約
          水路改修工事工期延長
 同28年 2月・・水路改修工事工期延長
    同 3月・・防災対策工事工期延長
との回答を得た。
2016年03月26日
